招标失败!中核风储制氢制氨项目终止

2025-07-07 来源:中国核工业集团有限公司电子采购平台 浏览数:8

7月4日,中核科右前旗风储制氢制氨一体化示范项目制氢侧监理监造终止公告。公告称,本项目至投标文件递交截止时间,参与投标人数

7月4日,中核科右前旗风储制氢制氨一体化示范项目制氢侧监理监造终止公告。

公告称,本项目至投标文件递交截止时间,参与投标人数量未达到法定要求,本项目招标失败。

根据6月10日公布的招标文件,中核科右前旗风储制氢制氨一体化示范项目位于内蒙古自治区兴安盟科尔沁右翼前旗东部,本次风储制氢制氨一体化示范项目为并网型示范项目,规划总容量风电50万kW,风电场年发电量为16.90亿kWh;配套装机容量10%、2h,即容量为50MW/100MWh的磷酸铁锂储能设备。同时,在兴安盟工业园区建设大规模风电制氢系统,主要包括制氢和储氢;制氢规模56000Nm³/h,包括气液分离、纯化等系统,以及配套的压缩空气、冷却水等附属系统;储氢规模为37.4t。本项目制氢系统年利用小时数约4828h,年用电量约13.58亿kWh(含下网电量237万kWh),年产氢量约2.41万吨,上网电量约3.35 亿kWh,上网比例为19.80%。

制氢装置规模:可研规模为56台1000Nm³/h电解槽,制氢规模为56000Nm³/h,设置14套4000Nm³/h的气液分离装置和14套4000Nm³/h的氢气纯化装置。

本次招标不接受联合体投标。

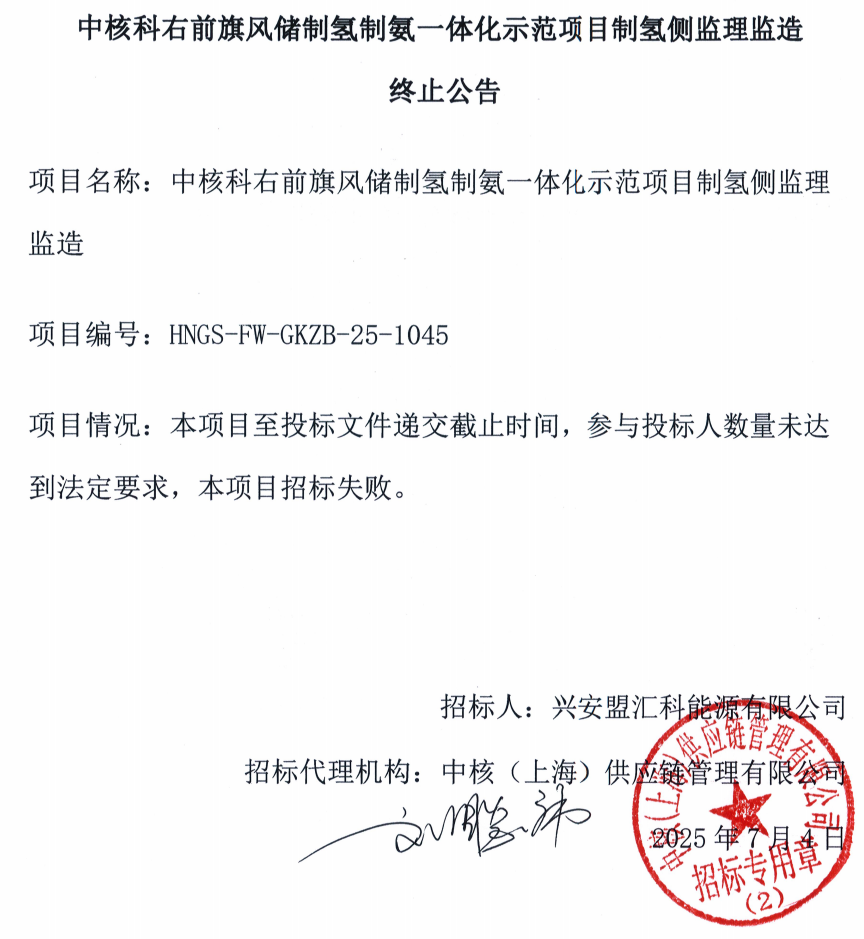

公告如下:

阅读上文 >> 520MW电解槽招标!本周17个氢能招中标信息!【氢能项目·周分析】
阅读下文 >> 武汉发布氢能产业三年行动方案征求意见稿 拟超前规划加氢站建设

版权与免责声明:
凡注明稿件来源的内容均为转载稿或由企业用户注册发布,本网转载出于传递更多信息的目的,如转载稿涉及版权问题,请作者联系我们,同时对于用户评论等信息,本网并不意味着赞同其观点或证实其内容的真实性;

本文地址:http://www.h2fc.net/news/show-6371.html

转载本站原创文章请注明来源:中国氢能与燃料电池网

按分类浏览

点击排行

图文推荐

推荐行业资讯
