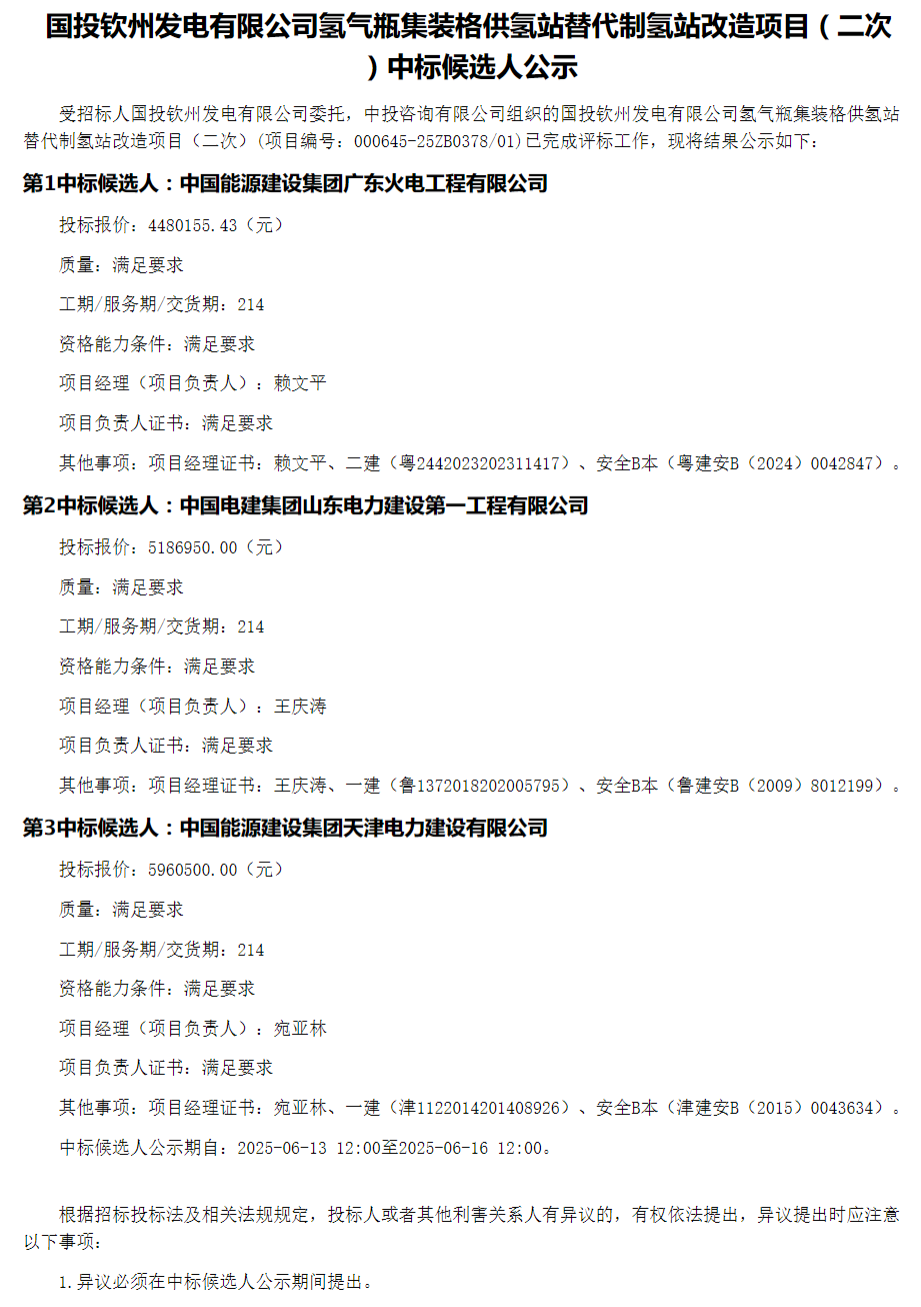

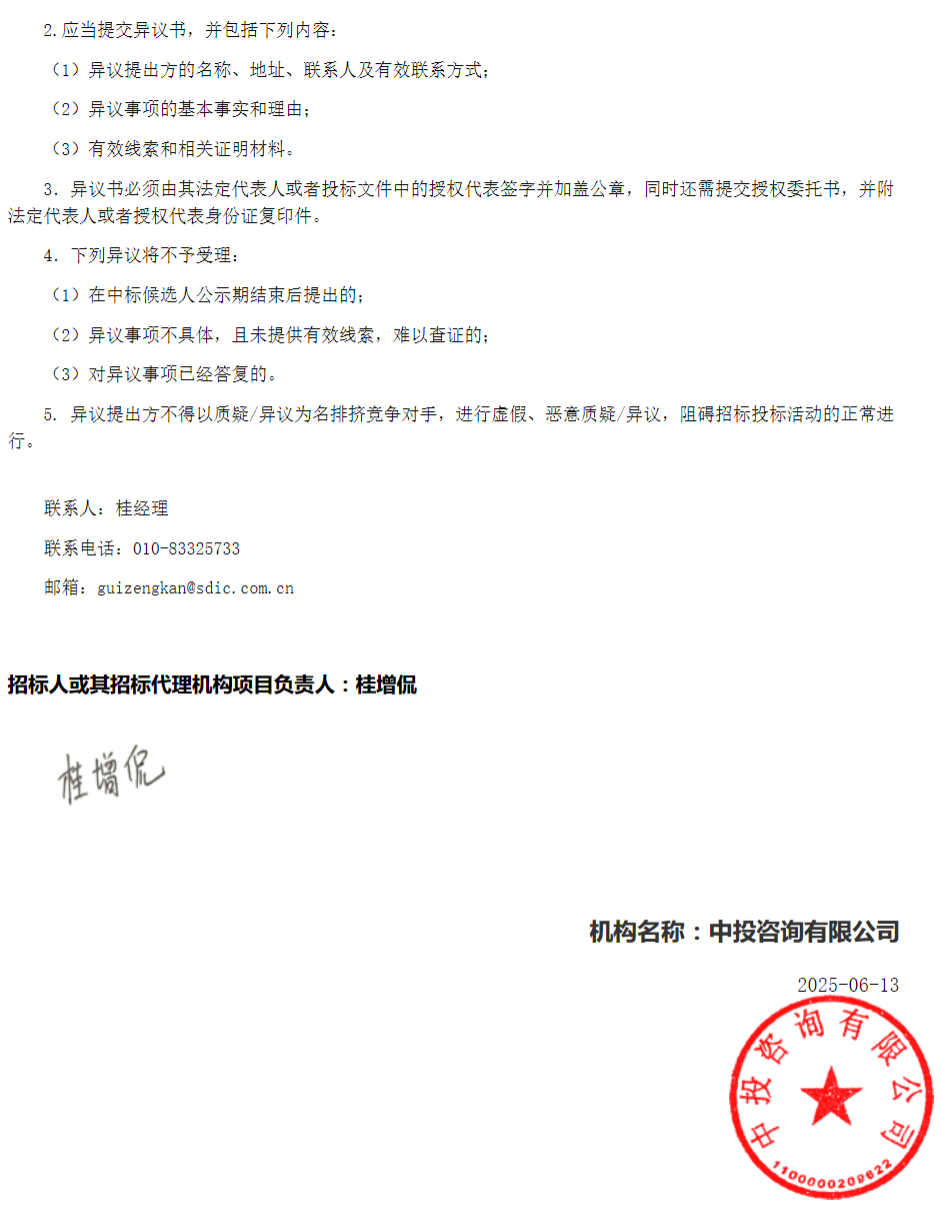

6月13日,国投钦州发电有限公司氢气瓶集装格供氢站替代制氢站改造项目(二次)候选人公示。根据公示,中标候选人第1名为中国能源
6月13日,国投钦州发电有限公司氢气瓶集装格供氢站替代制氢站改造项目(二次)候选人公示。

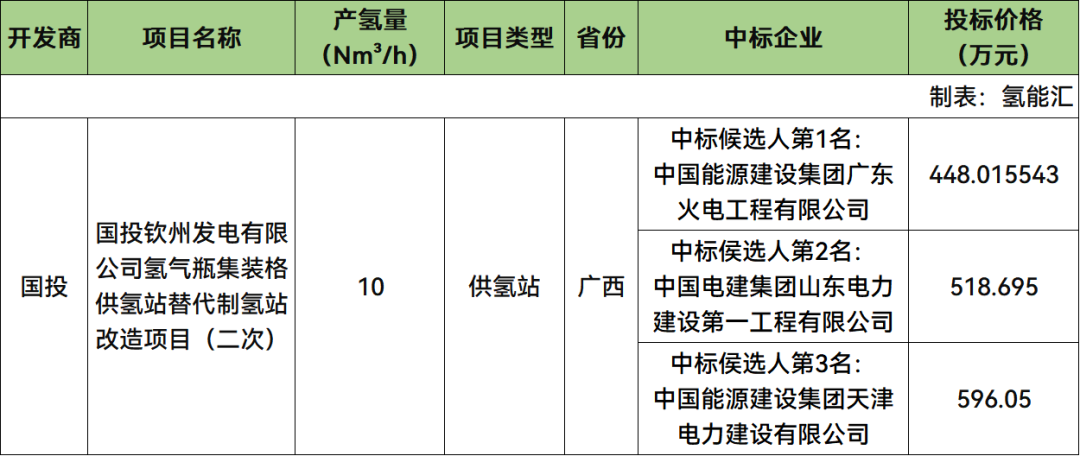

根据公示,中标候选人第1名为中国能源建设集团广东火电工程有限公司,投标报价为448.015543万元;
中标侯选人第2名为中国电建集团山东电力建设第一工程有限公司,投标报价为518.695万元;
中标侯选人第3名为中国能源建设集团天津电力建设有限公司,投标报价为596.05万元。
根据招标公告,国投钦州发电有限公司成立于2004年1月8日,位于广西钦州市南部的钦州港经济开发区,建设容量3260MW(2×630MW+2×1000MW)。4台机组发电机均采用水-氢-氢冷却,氢气由厂区内配套建设的制氢站供应。制氢站于2007年建成投产,配置有一套电解水制氢系统,制氢装置型号为FDQ-10/3.2-IV型,设计工作压力为3.2MPa,工作温度为92℃,产氢量为10Nm³/h,制氢系统配置有1个制氢电解槽框架,1个补氢框架,6个储氢罐(单个容积为13.9m³),1台可控硅整流变和1套PLC控制系统。 因制氢站存在控制室、配电室带有窗户的一侧正对着氢气储罐,控制室、配电室配置的PLC控制柜、配电柜、可控硅整流变未按照国家标准安装使用防爆电气设备,制氢间屋架下弦高度不符合新规范要求等重大安全隐患。本项目拟淘汰并拆除原有制氢站建筑和系统设备,仅保留制氢站现有避雷塔和围墙,利用原有场地重新设计、建造一座集装格气瓶供氢站,替代现有制氢站。
本工程项目范围主要包含如下内容,及与本工程相关其他工作:
1)原制氢站建构筑物拆除、清理、平整硬化使用。原制氢站为一座框架结构建筑,通过隔墙分隔为电解制氢间、辅助设备间、配电间、控制间、化验室及卫生间,建筑面积约为232.4㎡。
2)原制氢站内制氢、储氢系统设备、管道拆除、清运,配合招标人报废退库等工作。主要设备包含:产氢量10Nm3/h电解水制氢装置1套、供氢汇流框架1套、氮气置换框架1套、制氢补水框架1套、制氢循环冷却水框架1套、制氢MCC配电整流装置1套、制氢控制系统1套、6台容积为13.9m³储氢罐和1台容积为6 m³压缩空气储罐。
3)按照国家现行最新有关法律、规范和标准,在制氢站原址上设计、建造一座氢气瓶集装格供氢站,包含1个氢瓶储存间、1个控制室和1个气体汇流排间。氢瓶储存间分为空瓶区和实瓶区,面积按照至少能同时存放10组实瓶集装格和10组空瓶集装格进行设计。(每组氢气瓶集装格尺寸为长1.2米*宽1.2米,每组集装格内装有16瓶氢气,单瓶氢气采用50L的规格,充装压力为20MPa。)每组氢气瓶集装格之间预留1.5米的净通道,实瓶间和空瓶间分别预留3米搬运通道。氢瓶储存间屋架下弦的高度不低于6m,顶部内表面平整,避免死角,地面采用不发火防静电地面。供氢站气瓶运输进出大门在围墙东面重新开设,保留原制氢站大门,修建相应的运输通道。包括供氢站场地勘察、测量,地基基础、建筑(含装修)、结构、供氢工艺、电气(含照明、接地网、电气设备及控制部分等)、给排水(含消防系统)、暖通、消防报警等专业设计,工程物资采购、运输、储存、施工安装、检验、调试、PLC逻辑及画面组态、辅网通讯、视频监控接入、消缺、培训、建构筑及设备设施标识标牌、安全标识标牌、地埋管线标识的完善和最终交付投用,施工破坏的绿化草地、苗木、道路、人行道修复,原围墙修缮和标识,风向标的配置,现场临建设施布置、拆除、清理工作,本项目涉及的埋管改管、加固,室内地板分区划线,设备及区域的安全标志和移动灭火器材配置等所有工作。
4)制氢站改造施工期间,运行机组补、供氢所需临时补氢设施的设计和施工安装、调试,及供氢站竣工投运后临时设施的拆除、清理和现场恢复,建筑垃圾、固废、危废均由投标人按规范合法处置,所发生费用包含在投标报价中。(临时供氢场地能满足同时存放2组氢气瓶集装格)
工期:暂定2025年05月30日至2025年12月30日,共计214日历天,实际从招标人通知的开工日期起算,总工期不变。
本次招标不接受联合体投标。
公告如下:
版权与免责声明:
凡注明稿件来源的内容均为转载稿或由企业用户注册发布,本网转载出于传递更多信息的目的,如转载稿涉及版权问题,请作者联系我们,同时对于用户评论等信息,本网并不意味着赞同其观点或证实其内容的真实性;
本文地址:http://www.h2fc.net/news/show-6192.html
转载本站原创文章请注明来源:中国氢能与燃料电池网
氢能与燃料电池产业
微信扫描关注
